水系统分项验收应符合下列规定:
1. 水系统分项验收应按管道系统、检验批或分项工程分别进行。
2. 分项验收中需特别试验时,应由有资质的检验单位承担试验工作,或由监理人员参加试验工作。
3. 应验收下列文件:

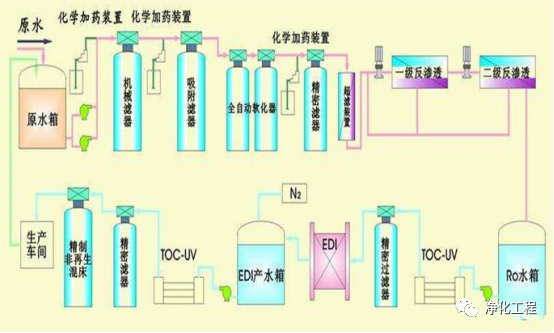

① 纯化水系统工艺流程图;
② 纯化水系统设备平面布置图;
③ 电控系统原理图;
④ 电气接线图;
⑤ 管线走向图;
⑥ 清洗和消毒记录。
水系统分项验收应包括以下主控项目;
1. 管材、管件及其施工方法应符合设计要求。
检验方法:检查文件、记录。
检验数量:全部。

2. 管材、管件、阀门等组队时,应做到内外壁平齐,对不锈钢管、PVDF管组队间隙相差不得大于0.2mm;非金属管相差不大于1mm;承插间隙应符合要求。
检验方法:平板尺、塞尺量并观察检查。
检验数量:抽查30%,至少1个系统。
3. 焊接样品的检验数据符合设计要求。
检验方法:检查检验报告。
检验数量:全部。
4. 承压管道应进行压力试验,试验压力为工作压力的1.5倍,并保持30min不泄漏。
5. 纯化水系统应同时开放最大数量配水点大道额定流量,循环系统大道设计循环流量。
检验方法:观察检查。
检验数量:全部。
6. 热水管道应在工作温度流动下试验,并保持30min不泄漏。
检验方法:现场试压试验。
检验数量:抽查30%,至少1个系统。
